A frequência de auditoria documental recomendada para prontuários de colaboradores e controles trabalhistas é: auditoria geral do acervo ao menos uma vez ao ano, com revisões regulares para temas de maior exposição (jornada/SREP, SST/ASO e terceirização). Essa recomendação, respaldada por especialistas em compliance trabalhista, não é arbitrária: reflete o ciclo de fiscalização do Ministério do Trabalho e Emprego, o ritmo de cruzamentos eletrônicos do eSocial, e o prazo prescricional de dois anos para ajuizamento de reclamações trabalhistas.
Além dos ciclos regulares, cinco gatilhos exigem auditoria extraordinária imediata:
- Expansão de unidades ou contratação em massa
- Fusão, aquisição ou reestruturação societária (due diligence)
- Troca de sistema de folha, ponto eletrônico ou GED
- Entrada em vigor de nova Convenção Coletiva (CCT) ou Acordo Coletivo (ACT)
- Recebimento de auto de infração, denúncia ou ajuizamento de reclamação trabalhista
Principais conclusões
A regra prática central é simples: auditoria documental geral ao menos uma vez ao ano, revisões trimestrais para jornada/SREP e SST, e auditoria extraordinária sempre que um gatilho estrutural ou legal se materializar.
| Ponto | Detalhes |
|---|---|
| Frequência mínima recomendada | Auditoria geral anual; revisões trimestrais para jornada, SST e terceirização. |
| Gatilhos de auditoria extraordinária | Fusões, troca de sistema, nova CCT/ACT, autuação ou reclamação trabalhista ajuizada. |
| Priorização por matriz de risco | Score ponderado acima de 2,4 exige revisão trimestral; abaixo de 1,6, ciclo anual é suficiente. |
| LGPD e dados sensíveis | Dados de saúde exigem segregação, logs de acesso e política de retenção alinhada à CLT e à LGPD. |
| Image One | Oferece auditoria de prontuários, digitalização registrada e GED com trilha de auditoria para empresas de médio e grande porte. |
Índice
- Por que a frequência de auditoria documental afeta RH, jurídico e finanças
- Quais documentos e sistemas devem entrar no escopo da auditoria
- Como estruturar a governança: quem faz o quê em cada ciclo
- Como a matriz de risco define a frequência por tema
- Metodologia passo a passo: como executar a auditoria documental
- LGPD, dados de saúde e prazos de retenção em prontuários
- Cronograma e estimativa de recursos por ciclo de auditoria
- Como transformar achados em plano de ação juridicamente defensável
- O que a prática mostra sobre frequência e implementação
- Image One: auditoria documental, digitalização registrada e conformidade de prontuários
- Fontes
Por que a frequência de auditoria documental afeta RH, jurídico e finanças
Com o eSocial, EFD-Reinf e DCTFWeb operando em cruzamento contínuo, a conformidade trabalhista passou a ser monitorada em tempo real pelo fisco. Uma divergência entre o espelho de ponto e a folha de pagamento, por exemplo, gera inconsistência automática que pode desencadear auto de infração sem qualquer fiscalização presencial. Auditar periodicamente é, portanto, antecipar o que o sistema já está verificando.
Os impactos de não auditar vão além das multas administrativas:
- Passivos retroativos acumulados por anos de não conformidade em horas extras, intervalos e adicionais
- Retrabalho jurídico para reconstituir provas documentais após o ajuizamento de reclamações
- Descontos em valuation em processos de M&A quando o passivo trabalhista não está mapeado
- Exposição ESG crescente, já que investidores e clientes corporativos auditam práticas de governança trabalhista
A auditoria trabalhista preventiva identifica passivos ocultos, melhora controles internos e fortalece a cultura de conformidade, transformando documentos em instrumentos efetivos de defesa antes que se tornem problema judicial.
Quais documentos e sistemas devem entrar no escopo da auditoria
O escopo de uma auditoria de prontuários abrange três camadas: documentos físicos e digitalizados, registros de jornada e evidências de sistemas. Omitir qualquer uma delas cria lacunas exploráveis em litígios.
| Categoria | Documentos e registros | Evidência a coletar |
|---|---|---|
| Prontuário do colaborador | Contrato, aditivos, ficha de registro, CTPS, recibos de pagamento | Arquivo original ou digitalização com hash e metadados |
| Saúde ocupacional | ASO admissional/periódico/demissional, PCMSO, PGR, LTCAT, PPP | PDF com assinatura do médico coordenador e data |
| Jornada e ponto | Espelho de ponto, logs SREP, banco de horas, relatórios de integração com folha | Exportação do sistema com log de geração e integridade |
| Sistemas digitais | GED, logs de assinatura eletrônica, backups, exportações eSocial/EFD-Reinf | Log de acesso, hash de arquivo, trilha de auditoria do GED |
| Contratos de terceiros | Contratos de prestação de serviço, apólices de seguro, comprovantes de recolhimento | Certidões negativas e comprovantes datados |
A digitalização com valor legal e os logs de GED reduzem retrabalho e vulnerabilidade em fiscalizações, pois centralizam metadados e permitem localização imediata de qualquer documento auditado. Para uma visão completa sobre digitalização de documentos trabalhistas, o guia prático da Image One detalha os requisitos técnicos e legais aplicáveis.
Como estruturar a governança: quem faz o quê em cada ciclo
Integrar jurídico, RH, Departamento Pessoal e SST sob um padrão único de governança evita as lacunas mais comuns entre documentos e prática de campo, conforme orientam especialistas em compliance trabalhista. Na prática, cada papel tem responsabilidades distintas:
- Comitê de auditoria (RH + Jurídico): define escopo, aprova plano de amostragem e valida relatório final
- Departamento Pessoal: coleta evidências, organiza prontuários e exporta registros de ponto
- SST: fornece ASOs, PCMSO, PGR e LTCAT; confirma prazos de validade dos exames
- TI/Gestor de GED: garante integridade dos logs, controla acessos e confirma backups antes do início da auditoria
- Compliance/Controles Internos: monitora SLAs de remediação e reporta ao conselho quando aplicável
O caminho de escalonamento deve estar documentado: achados de risco alto vão direto ao jurídico em até 48 horas; itens de risco médio entram no plano de ação com prazo de 30 dias; itens de baixo risco são registrados e monitorados no ciclo seguinte. Para referência sobre boas práticas de governança documental, a Image One mantém um guia específico para equipes multidisciplinares.
Dica profissional: envolva o gestor de TI e o responsável pelo GED antes de iniciar qualquer ciclo de auditoria. Logs alterados ou backups desatualizados invalidam evidências e podem comprometer a defesa em fiscalizações.

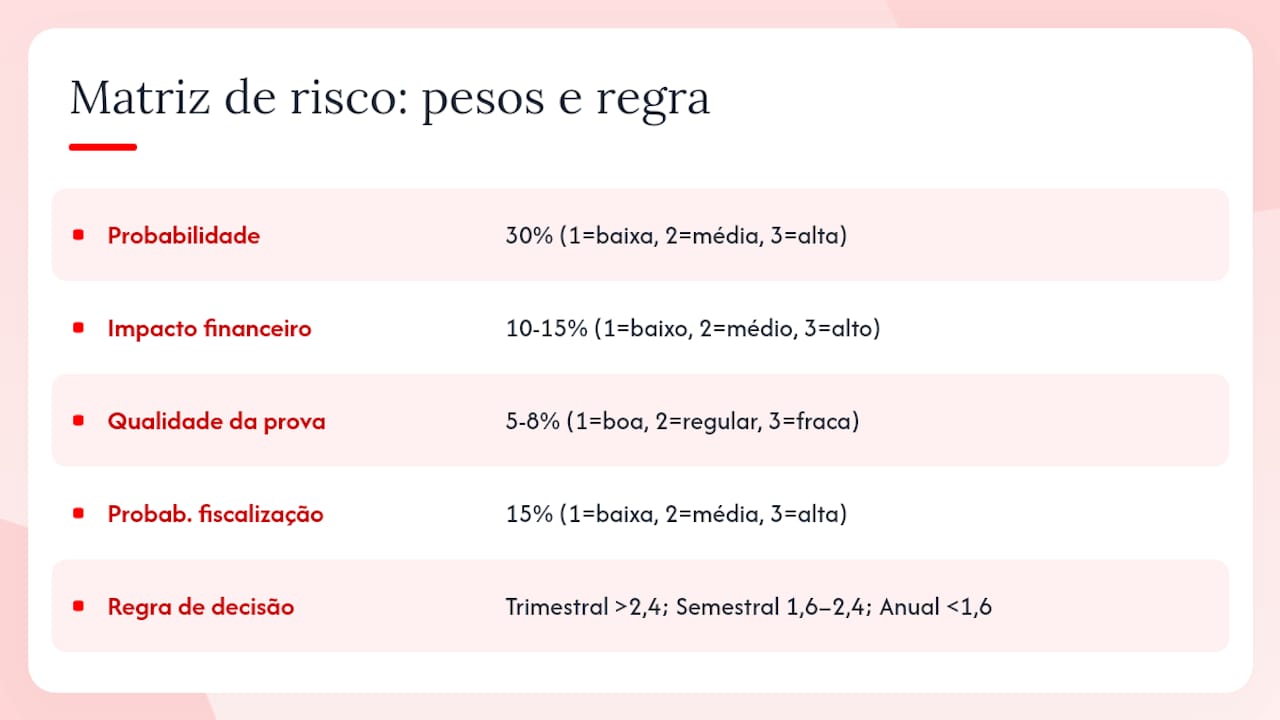

Como a matriz de risco define a frequência por tema
Nem todo documento exige a mesma periodicidade. Uma matriz de risco que considera probabilidade, impacto financeiro, recorrência e qualidade da prova documental permite alocar esforço onde a exposição é maior.
| Probabilidade de ocorrência de não conformidade | 30% | 1 = baixa, 2 = média, 3 = alta
| Impacto financeiro potencial (multa + passivo) | 10-15% | 1 = baixo, 2 = médio, 3 = alto |
| Qualidade atual da prova documental | 5-8% | 1 = boa, 2 = regular, 3 = fraca |
| Probabilidade de fiscalização/cruzamento eletrônico | 15% | 1 = baixa, 2 = média, 3 = alta |

Regra de decisão: score ponderado acima de 2,4 → revisão trimestral; entre 1,6 e 2,4 → semestral; abaixo de 1,6 → anual. Jornada/SREP e SST/ASO costumam pontuar alto na maioria das empresas com quadro relevante de colaboradores. Contratos de benefícios e comunicações formais tendem a ficar na faixa semestral.
Metodologia passo a passo: como executar a auditoria documental
Um roteiro de auditoria trabalhista replicável reduz o tempo de execução e garante que os achados sejam juridicamente defensáveis. As etapas são:
- Definição de escopo e amostragem: estratifique a população por unidade, turno e função; para empresas com 1.000–5.000 colaboradores, uma amostra de 10–15% por estrato é tecnicamente suficiente para inferência; acima de 10.000, 5–8% com estratificação por risco já oferece cobertura adequada.
- Requisição de evidências: emita lista formal de documentos solicitados com prazo de entrega; registre data e responsável pelo fornecimento.
- Testes substantivos: verifique completude (todos os campos preenchidos), validade (datas, assinaturas, carimbos) e consistência (ponto × folha × eSocial).
- Consolidação do scorecard: atribua nota por tipo documental (conforme e não conforme) e calcule índice de conformidade por área.
- Relatório de achados: documente cada não conformidade com evidência capturada (exportação de log, hash de arquivo ou fotografia datada), risco associado e ação corretiva sugerida.
Para controles técnicos de segurança aplicados à auditoria de sistemas e logs, práticas de auditoria de segurança e governança complementam o roteiro interno com camadas de verificação de integridade.
Dica profissional: use o scorecard de conformidade documental como instrumento de comparação entre ciclos. A evolução do índice ao longo do tempo é o argumento mais objetivo para justificar investimento em governança documental ao conselho.

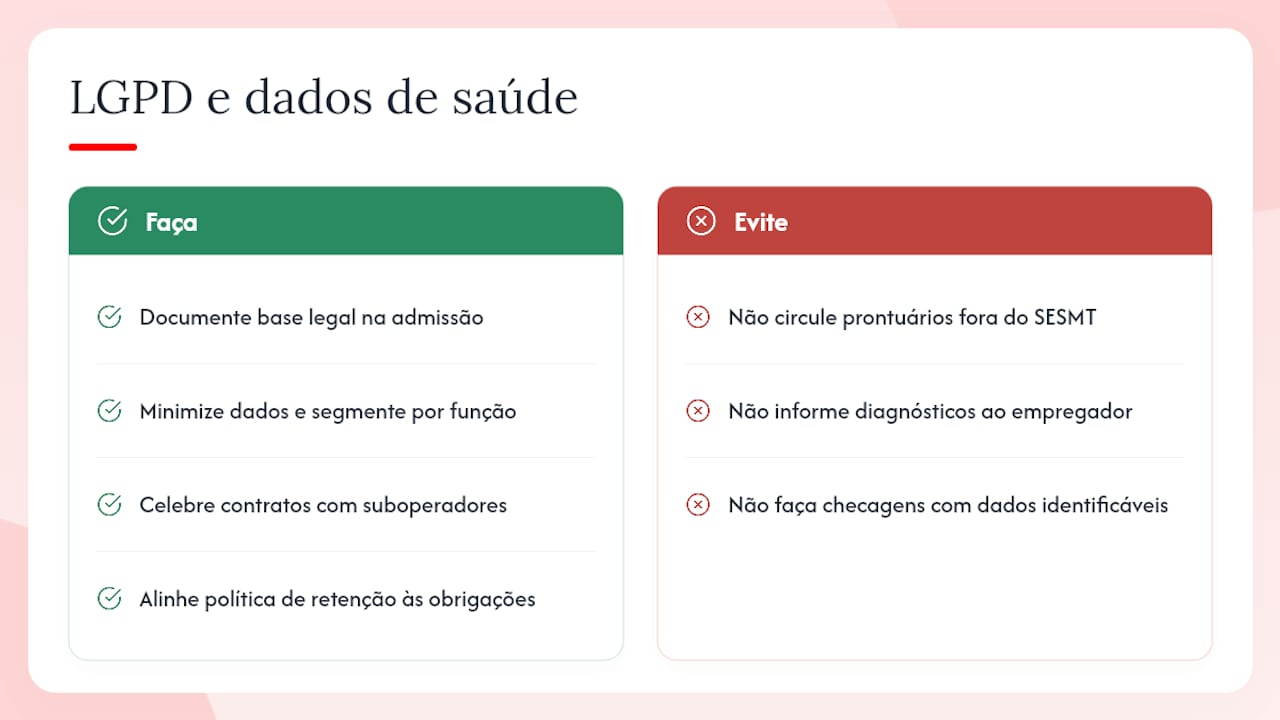

LGPD, dados de saúde e prazos de retenção em prontuários
Dados de saúde em exames admissionais são sensíveis por definição legal. O médico do trabalho só pode comunicar ao empregador se o colaborador está apto ou inapto; diagnósticos e prontuários clínicos são protegidos e não devem circular fora do SESMT. A LGPD impõe dever de transparência (art. 9º) e mapeamento de tratamento (art. 37), e a cláusula de proteção de dados ou aviso de privacidade na admissão é prática recomendada para documentar a base legal do tratamento.
Na prática, a governança de dados de saúde em SST exige minimização, segregação por função, logs de acesso, contratos com suboperadores e política de retenção alinhada às obrigações legais. Para prazos de retenção específicos por tipo documental, o guia de gestão de prazos documentais trabalhistas da Image One consolida as obrigações da CLT, NRs e LGPD em uma referência única. A ANPD publica orientações e guias para tratamento de dados sensíveis que servem de referência para políticas internas e contratos com operadores.
Dica profissional: use amostras anonimizadas para checagens operacionais que não exijam acesso ao diagnóstico médico. Isso preserva o sigilo clínico e ainda permite verificar completude, validade e prazo dos ASOs.

Cronograma e estimativa de recursos por ciclo de auditoria
A combinação de auditoria interna contínua com validação externa pontual é a abordagem mais eficiente para empresas com múltiplas unidades: a equipe interna mantém o monitoramento trimestral e o parceiro externo conduz a auditoria anual com independência técnica, o que fortalece a credibilidade dos achados perante o Ministério do Trabalho e em processos judiciais.
Como transformar achados em plano de ação juridicamente defensável
Cada não conformidade identificada precisa percorrer um ciclo completo de remediação para que o risco seja efetivamente encerrado:
- Registro do achado: descrição objetiva, evidência capturada, tipo documental e unidade afetada.
- Classificação de risco: alto (impacto financeiro relevante ou prova inexistente), médio ou baixo.
- Ação corretiva: o que precisa ser feito, quem é responsável e qual o prazo.
- Evidência de fechamento: documento corrigido, log de sistema atualizado ou declaração jurídica de regularização.
- Validação jurídica: revisão pelo jurídico antes de marcar o item como “resolvido”.
- Re-auditoria: verificação no ciclo seguinte de que a correção se manteve.
Dica profissional: submeta os planos de ação à revisão jurídica antes de fechar qualquer item como resolvido. Um achado marcado como encerrado sem validação adequada pode ser usado contra a empresa em fiscalização posterior como prova de ciência do problema.
O que a prática mostra sobre frequência e implementação
A experiência acumulada pela Image One em empresas com múltiplas filiais e alta rotatividade revela um padrão recorrente: organizações que iniciam o programa de auditoria documental com ciclos anuais e revisões trimestrais para jornada e SST reduzem significativamente o retrabalho jurídico nos primeiros 12 meses. O ganho não está apenas na detecção de não conformidades, mas na previsibilidade que o programa gera: quando os gestores sabem exatamente o que será auditado e quando, a qualidade do preenchimento e do arquivamento melhora antes mesmo da auditoria começar.
Um ponto que costuma surpreender: a maior fonte de passivo trabalhista em empresas bem estruturadas não é a ausência de documentos, mas a inconsistência entre sistemas. O espelho de ponto bate com a folha, mas nenhum dos dois bate com o eSocial. Auditar os três em conjunto, com trilha de auditoria registrada, é o que transforma o programa de conformidade em argumento de defesa real.
Image One: auditoria documental, digitalização registrada e conformidade de prontuários
Empresas que reconhecem a necessidade de auditar periodicamente enfrentam uma escolha prática: montar capacidade interna, contratar uma auditoria externa pontual ou adotar um modelo híbrido com suporte técnico especializado. A Image One atua exatamente nesse ponto de decisão, oferecendo compliance documental que cobre auditoria de prontuários, auditoria do ponto e ASO, digitalização com valor legal e implantação de GED com trilha de auditoria.

O assessment inicial da Image One entrega diagnóstico do acervo atual, matriz de risco trabalhista, plano de ação com prazos e proposta de execução adaptada ao porte e à complexidade da operação. Para empresas que precisam estruturar ou revisar o programa de auditoria documental, o AGIRH é o ponto de entrada: solicite uma avaliação diagnóstica e receba uma proposta técnica personalizada para o seu contexto.
Fontes
- Compliance Trabalhista | Juarez Almeida Prado Advocacia | Juarez Almeida Prado Advocacia
- Auditoria Trabalhista: Quando Fazer e Por Quê? – R|Fonseca
- Auditoria trabalhista: por que ela se tornou estratégica
- Procedimentos de auditoria interna trabalhista (revista acadêmica)
- ANPD — Autoridade Nacional de Proteção de Dados (portal)
Este artigo fornece informações gerais e não substitui a orientação de um advogado qualificado. Consulte um profissional jurídico qualificado sobre o seu caso antes de agir com base neste conteúdo.
